Znajdują się Państwo na stronie GDDKiA.gov.pl. Poniżej prezentujemy instrukcję instalacji darmowego czytnika ekranu wykorzystującego syntezator oparty na głosie aktora. Dotyczy to systemów operacyjnych rodziny Windows, ponieważ systemy operacyjne firmy Apple posiadają już wbudowane rozwiązanie o nazwie Voice Over.
Instalacja darmowego czytnika ekranu:



















							Oddział w Bydgoszczy
							ul. Fordońska 6
							85-085 Bydgoszcz

							tel. centr. 52 323 45 00
							fax 52 323 45 04
							NIP 554-22-52-485

e-mail: sekretariat_byd@gddkia.gov.pl
							Oddział w Gdańsku
							ul. Subisława 5
							80-354 Gdańsk

							tel. centr. 58 511 24 00
							fax 58 511 24 05
							NIP 584-24-56-536

e-mail: sekretariat_gdansk@gddkia.gov.pl
							Oddział w Białystoku
							ul. Zwycięstwa 2
							15-703 Białystok

							tel. centr. 85 664 58 00
							fax 85 651 37 83
							NIP 542-27-52-914

							Oddział w Katowicach
							ul. Myśliwska 5
							40-017 Katowice

							tel. centr. 32 258 62 81
							fax 32 259 87 10
							NIP 954-24-02-923

e-mail: kat_sekretariat@gddkia.gov.pl
							Oddział w Kielcach
							ul. Paderewskiego 43/45
							25-950 Kielce

							tel. 41 34 03 900, 41 345 74 31
							fax 41 366 48 04
							NIP 657-03-86-703

e-mail: sekretariat_kielce@gddkia.gov.pl
							Oddział w Krakowie
							ul. Mogilska 25
							31-542 Kraków

							tel. centr. 12 417 25 00
							fax 12 411 01 18
							NIP 675-12-72-475

e-mail: sekretariat_krakow@gddkia.gov.pl
							Oddział w Lublinie
							ul. Ogrodowa 21
							20-075 Lublin

							tel. 81 532 70 61
							fax 81 743 71 68
							NIP 712-24-27-134

e-mail: sekretariat_lublin@gddkia.gov.pl
							Oddział w Łodzi
							ul. Irysowa 2
							91-857 Łódź

							tel. centr. 42 233 96 00
							fax 42 233 96 08
							NIP 725-17-13-273

e-mail: sekretariat_lodz@gddkia.gov.pl
							Oddział w Olsztynie
							ul. Warszawska 89
							10-083 Olsztyn

							tel. centr. 89 521 28 00
							fax 89 527 23 07
							NIP 739-32-79-711

							Oddział w Opolu
							ul. Niedziałkowskiego 6
							45-085 Opole

							tel. centr. 77 401 63 00
							fax 77 454 44 68
							NIP 754-00-03-773

e-mail: sekretariat_opole@gddkia.gov.pl
							Oddział w Poznaniu
							ul. Siemiradzkiego 5a
							60-763 Poznań

							tel. centr. 61 866 88 21
							fax 61 864 63 69
							NIP 779-21-73-262

e-mail: sekretariat_poznan@gddkia.gov.pl
							Oddział w Rzeszowie
							ul. Legionów 20
							35-959 Rzeszów

							tel. centr. 17 853 40 71 do 74
							fax 17 853 64 84
							NIP 813-11-06-223

							Oddział w Szczecinie
							Al. Bohaterów Warszawy 33
							70-340 Szczecin

							tel. centr. 91 432 53 00
							fax 91 484 39 97
							NIP 852-23-53-687

							Oddział w Warszawie
							ul. Mińska 25
							03-808 Warszawa

							tel. centr. 22 209 25 00
							fax 22 698 60 45
							NIP 113-20-97-244

							Oddział w Wrocławiu
							ul. Powstańców Śląskich 186
							53-139 Wrocław

							tel. centr. 71 334 73 00
							fax 71 367 17 69
							NIP 899-24-41-331

							Oddział w Zielonej Górze
							ul. Boh. Westerplatte 31
							65-950 Zielona Góra

							tel. centr. 68 327 10 68
							fax 68 325 34 68
							NIP 929-01-16-588

e-mail: sekretariat_zga@gddkia.gov.pl
 Archiwum 2020

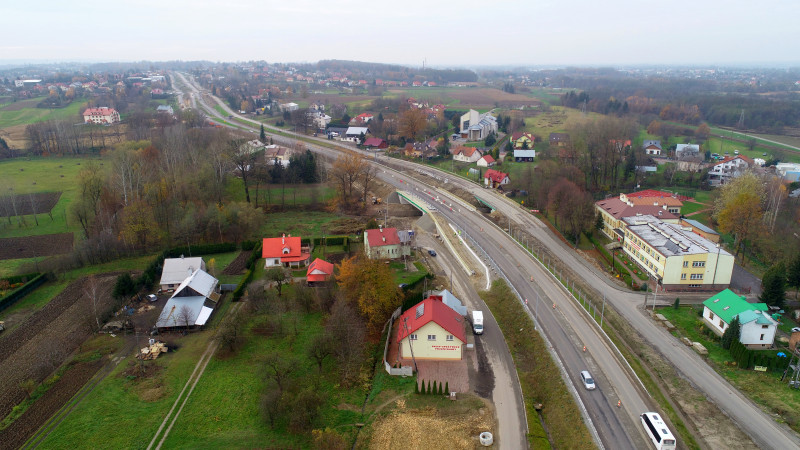

Archiwum 2020Na rozbudowywanym odcinku DK94 Łańcut – Głuchów (tzw. obw. Łańcuta) zakończono kolejny ważny etap prac - budowę gazociągu wysokiego ciśnienia Dn400 oraz gazociągów średniego ciśnienia zlokalizowanych wzdłuż realizowanej drogi.
Budowa gazociągu
Przebudowa sieci gazowej wysokiego ciśnienia została wykonana w ramach budowy obwodnicy Łańcuta w związku z koniecznością przeniesienia gazociągu poza pas drogowy. Prace rozpoczęły się w grudniu 2019 r. Próby szczelności i wytrzymałości gazociągu Dn400 mm wykonano w sierpniu br., a końcem października został dokonany odbiór techniczny gazociągu.
Przebudowa wysokiego ciśnienia wykonana została:
- z rur stalowych 406,4x8,0 mm o długości łącznej 5873,80 m,
- z rur stalowych 114,3x5,6 mm o łącznej długości 122,70 m,
wraz z zabudową zespołu zaporo-upustowego i odwadniacza. Przebudowane zostały także sieci wodno–kanalizacyjne, kanalizacja deszczowa oraz sieci telekomunikacyjne i energetyczne.
Wprowadzona została szerokość strefy kontrolowanej czyli terenu, na którym należy kontrolować wszelkie działania, które mogłyby spowodować uszkodzenie gazociągu lub mieć inny negatywny wpływ na jego użytkowanie i funkcjonowanie. Linia środkowa strefy kontrolowanej pokrywa się z osią gazociągu i wynosi: dla rurociągu dn400mm – 8 m, a dla rurociągu dn100 – 4 m.
Zaawansowanie prac
Aktualnie na DK94 Łańcut – Głuchów prowadzone są prace związanie z przygotowaniem kolejnych odcinków pod ułożenie warstw bitumicznych. Dotychczas ułożono 29 tys. ton masy bitumicznej z 53 tys. przewidzianych do wbudowania, co daje 55% zaawansowania.
Zakończono realizację murów oporowych przy obiekcie mostowym oraz przy skrzyżowaniu DK94 z ul. Mickiewicza. Na moście w Głuchowie na rz. Sawa do wykonania pozostały jedynie roboty wykończeniowe na chodnikach i pod obiektem.
Ponadto prowadzone są prace związane z realizacją pali i słupów pod ekrany akustyczne, których zaawansowanie wynosi odpowiednio 65% dla pali i 50% dla słupów.
Pozostały do wykonania dalsze prace związane z przezbrojeniem sieci kolidujących z drogą oraz uzbrojeniem terenu w nową infrastrukturę. Zaawansowanie tych robót przedstawia się następująco:
- przebudowa sieci wodno-kanalizacyjnych - 50%
- przebudowa kolizji energetycznych - 70%
- przebudowa kolizji telekomunikacyjnych - 75%
- budowa przyłączy energetycznych - 79%
- budowa kanału technologicznego - 60%
- budowa sieci oświetlenia terenu - 31% (budowa linii kablowych - 61%, budowa latarni oświetleniowych - 7%).
Jako ciekawostkę warto zaznaczyć, że oświetlenie terenu w odróżnieniu do standardowo stosowanych rozwiązań będzie zawierało system zdalnej kontroli i zarządzania oprawami oświetleniowymi umożliwiający pełną kontrolę nad ich pracą. Zastosowane rozwiązanie umożliwiać będzie przykładowo sterowanie natężeniem oświetlenia w zależności od pory dnia lub od natężenia ruchu na drodze, co umożliwiać będzie również przyszłą integrację z krajowym systemem zarządzania ruchem. Celem zastosowania tego rozwiązania jest m.in. obniżenie zużycia energii elektrycznej.
Prace na budowie obwodnicy Łańcuta prowadzone są przy utrzymaniu ciągłości ruchu dwukierunkowego na DK94. Ze względu więc na zachowanie przejezdności i prowadzeniu ruchu przy jednoczesnym realizowaniu prac, na odcinku DK94 występują czasowe utrudnienia w ruchu, które ze względu na specyfikę budowy, potrwają do końca trwania kontraktu.
Zakończenie inwestycji zaplanowano na wrzesień 2021 r.
Aktualne informacje znajdą Państwo na stronie internetowej kontraktu: http://obwodnicalancuta.pl/.
Kalendarium:
1. Uzyskanie decyzji środowiskowej: 1 grudnia 2006 r.
2. Uzyskanie decyzji ZRID: 27 września 2010 r.
3. Ostateczność decyzji ZRID: 26 listopad 2013 r.
4. Ostateczność decyzji środowiskowej: 19 stycznia 2017 r.
5. Ogłoszenie przetargu na wykonawcę robót: 15 lipca 2017 r.
6. Podpisanie umowy z Wykonawcą: 18 maja 2018 r. (Budimex S.A., wartość: 115 847 768,51 zł brutto, termin: 34 miesiące)
7. Złożenie wniosku o zmianę decyzji ZRID: 18 marca 2019 r.
8. Wszczęcie postępowania przez Wojewodę Podkarpackiego w sprawie zmiany decyzji ZRID: 23 maja 2019 r.
9. Uzyskanie zmiany decyzji ZRID: 19 grudnia 2019 r.
10. Zakończenie robót: wrzesień 2021 r.
