Tygodniowy raport z budowy S19 na Podkarpaciu

20-05-2020

Z zachowaniem bezpieczeństwa i zaleceń sanitarnych trwają roboty na budowie drogi ekspresowe S19 na Podkarpaciu.

S19 odc. Lasy Janowskie - Zdziary o dł. 9,3 km

Wykonawca (konsorcjum firm Strabag Sp. z o.o. i Strabag Infrastruktura Południe Sp. z o.o.), prowadzi prace przygotowawcze jak wycinka drzew i karczowanie pni oraz prace geodezyjne polegające na tyczeniu pasa drogowego budowanej drogi ekspresowej S19. Trwa odhumusowanie, wykonywanie nasypu i wykopu w pasie drogowym S19. Prowadzone są również prace przygotowawcze podłoża pod nasyp drogowy trasy głównej oraz nad platformami roboczymi pod palowanie na dwóch obiektach: wiadukt WD06 i most MS01. Trwają prace nad przebudową kolizji branżowych.



S19 odc. Zdziary - Rudnik nad Sanem o dł. 9 km

Wykonawca (Mosty Łódź S.A.) prowadzi prace przygotowawcze, w tym m.in. karczowanie pni. Realizowane są również prace nad odhumusowaniem i wykonaniem nasypów w pasie drogowym S19.  Trwają prace nad betonowaniem korpusu przyczółka na obiektach w ciągu drogi ekspresowej S19 nad linią kolejową 66 Zwierzyniec Towarowy – Stalowa Wola Południe, a na moście nad rzeką San prace zbrojarskie przyczółka P1. Betonowanie i prace zbrojarskie realizowane są na wiadukcie 07WD, a prace fundamentowe pod budowane obiekt: wiadukt 12WD i przejście dla zwierząt 01 PZŚd. Przebudowywane są kolizje branżowe.



S19 odc. Rudnik nad Sanem - Nisko Południe o dł. 6 km

Wykonawca (Wykonawca: Strabag Sp. z o.o. i Strabag Infrastruktura Południe Sp. z o.o. ) prowadzi prace związane z odhumusowaniem w pasie drogowym S19, prace budowlane przy nasypach i wykopach drogowych oraz przebudowy kolizji branżowych. Kontynuuje prace na obiekcie w ciągu drogi ekspresowej S19 nad DK77 (lokalizacja: 10WS w węźle Rudnik nad Sanem). Na wiadukcie 14WD w ciągu drogi ekspresowej S19 kontynuowane są prace zbrojarskie oraz trwa betonowanie. Rozpoczęto prace przy wiadukcie WS11. Trwają roboty przy montażu przepustów oraz przebudowa kolizji branżowych.



S19 odc. Nisko Płd. – Podgórze o dł. 11,5 km

Wykonawca (Konsorcjum: Mostostal Warszawa S.A. i Acciona Construcciones S.A.) w ramach robót drogowych kontynuuje prace na trasie głównej S19 w zakresie odhumusowania, profilowania i zagęszczania podłoża. Na drogach serwisowych wykonuje prace w zakresie wykopów i nasypów oraz frezowania, natomiast na drodze technologicznej kontynuuje układanie podbudowy z mieszanki niezwiązanej stabilizowanej mechanicznie. W ciągu drogi krajowej DK19 wykonywane jest profilowanie i zagęszczanie poboczy drogi objazdowej.

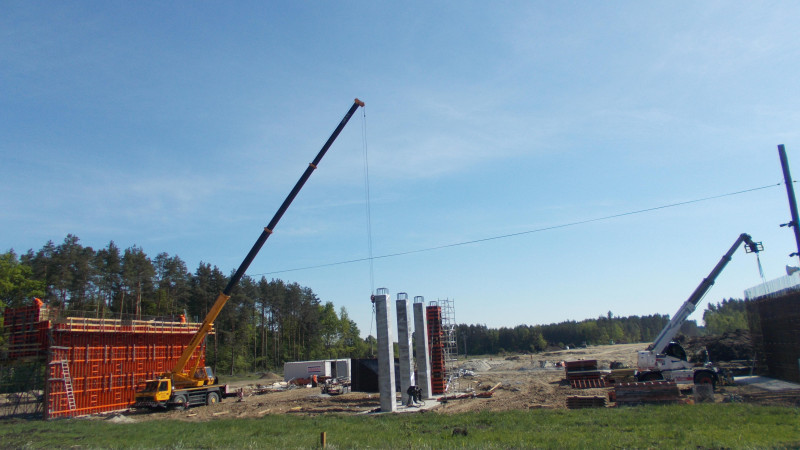

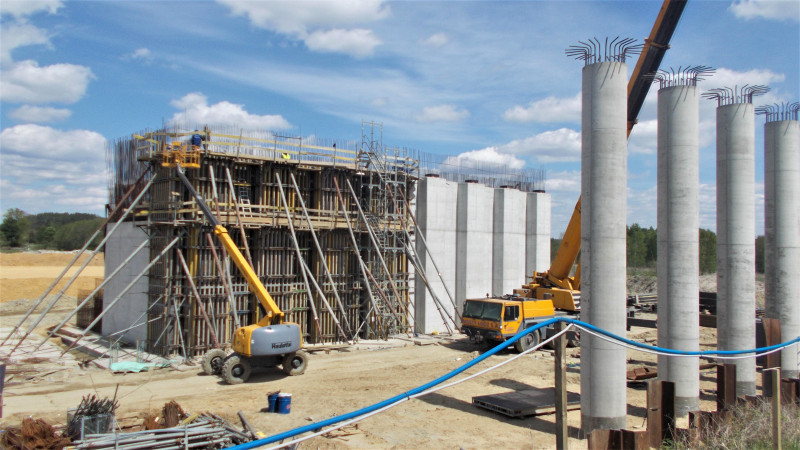

Na obiektach przejść dla zwierząt średnich kontynuowane są prace ziemne, montaż zbrojenia oraz betonowanie ław fundamentowych dla podpór. Wykonano montaż zbrojenia i betonowanie dla korpusów przyczółków i skrzydeł. Na wiadukcie drogowym nr 18WD rozpoczęto zbrojenie przyczółków, wykonano w całości montaż filarów a następnie przystąpiono do ich betonowania.



Ponadto trwa przebudowa kolizji branżowych w zakresie układania linii kablowych kolizji e12 elektroenegetycznej jak również układanie wodociągu na odcinku W2.5-W2.4, montowanie wpustów ściekowych i studni betonowych kanalizacji deszczowej. W zeszłym tygodniu realizowano także przebudowę drenażu melioracji oraz budowę i przebudowę rurociągów i linii napowietrznych sieci telekomunikacyjnej.



S19 odc. Podgórze – Kamień o dł. 10,5 km

Wykonawca (Budimex S.A.), kontynuuje odhumusowanie terenu i wykonywanie nasypów oraz wykopów drogowych.

W zakresie branży mostowej kontynuowany jest montaż zbrojenia ław fundamentowych oraz ich betonowanie dla obiektów 17PZM, 17.1PZM i 17.2PZM (przejścia dla zwierząt małych) oraz montaż zbrojenia korpusów przyczółków obiektu 27WS (wiadukt w ciągu drogi ekspresowej).Trwa skuwanie głowic pali pod podpory. Wykonano także próbne obciążenia dynamiczne pali fundamentowych.

Ponadto, kontynuowane są prace związane z przebudową kolizji branżowych i układaniem sieci.



S19 odc. Kamień – Sokołów Młp. Płn. o dł. 7,9 km

Oczekujemy na wydanie przez Wojewodę Podkarpackiego decyzji o zezwoleniu na realizacje inwestycji (ZRID).
