S11 Obwodnica Zachodnia miasta Poznania - etap I od węzła Poznań Tarnowo Podgórne do węzła Poznań Zachód (A2)

Drogę ekspresową S11 odc. Złotkowo - Autostrada A2 (Poznań Zachód) etap I od węzła Poznań Tarnowo Podgórne do węzła Poznań Zachód (A2) o długość 14,2 km zwaną Zachodnią obwodnicą Poznania rozpoczęto budować w lipcu 2009 roku.

Wykonawcami robót są:

Lider: SKANSKA S.A. oraz Partner: INTERCOR Sp. z o.o.

Nadzór inwestorski pełni Lafrentz Polska Sp. z o.o

Przedsięwzięcie polegało na wykonaniu następujących robót:

– budowie nowych asfaltowych nawierzchni drogowych oraz przebudowie nawierzchni dróg istniejących:

drogi wojewódzkiej 307 oraz lokalnych dróg powiatowych i gminnych,

– budowie 4 węzłów drogowych „Poznań Tarnowo Podgórne”, „Poznań Ławica”, „Poznań Dąbrówka”,

„Poznań Zachód”,

– budowie 14-stu wiaduktów drogowych, jednego mostu i dwóch przejść pieszo-rowerowych,

– budowie dwóch Miejsc Obsługi Podróżnych: Skórzewo, Palędzie

– budowie dróg publicznych: zbiorczych, lokalnych, dojazdowych,

– budowie zjazdów,

– budowie systemu odprowadzenia wód opadowych z dróg,

– przebudowie sieci infrastrukturalnych,

– budowie urządzeń ochrony środowiska.

Wykonano między innymi:

– przebudowę dróg publicznych i wewnętrznych o łącznej długości ponad 30 km

– ekrany akustyczne łącznie ok 4 km

– 500 szt. lamp

– bariery o łącznej długości ok 62 km

– nasadzenia zieleni łącznie ponad 31 tys. szt.

– ponad 2 mln m³ robót ziemnych w tym ponad 1 800 tys. m³ nasypów.

– warstwy konstrukcyjne nawierzchni na powierzchni ponad 450 tys. m²

– ponad 32 tys. m ogrodzeń

Przy budowie wykorzystano:

– 320 tys. ton kruszyw

– 15 tys. ton stali

– ponad 35 tys. ton betonu konstrukcyjnego

Wartość całkowita Projektu to ponad 720 milionów brutto zł.

Zachodnia obwodnica Poznania przyczyni się do podniesienia poziomu bezpieczeństwa i upłynnienia ruchu drogowego, co zmniejszy negatywny wpływ na ludzi i zwierzęta żyjące w sąsiedztwie drogi. Szkodliwe wpływy wybudowanej trasy zostaną ograniczone dzięki zastosowaniu urządzeń ochrony środowiska takich jak: ekrany akustyczne, nasadzenia zieleni, urządzenia oczyszczania wód opadowych, przejścia dla zwierząt, ogrodzenia.

Wraz z oddaniem do ruchu zachodniej obwodnicy Poznania oddawany jest również węzeł autostradowy: Poznań Zachód.

Węzeł Poznań Zachód stanowi optymalne połączenie z lotniskiem Ławica oraz stadionem miejskim. Koszt budowy obu węzłów wyniósł blisko 100 mln PLN netto w 2/3 koszt ten został sfinansowany przez spółkę Autostrada Wielkopolska SA, a w 1/3 przez GDDKiA.

Budowę węzła Poznań Zachód rozpoczęto w marcu 2011r. i został on wybudowany w docelowym zakresie, który zakłada w przyszłości podłączenie drogi ekspresowej S5 w kierunku Wrocławia bez potrzeby przeprowadzenia dodatkowej rozbudowy. Koszt budowy to 42 mln PLN netto.

Wykonawcą prac w przypadku obu węzłów jest Strabag Polska, firma wyłoniona w otwartych przetargach na realizację projektu.

Nadzór inwestorski pełniła spółka Atkins Polska.

GDDKiA

źródło:

Zapraszamy również do odwiedzenia powstałej we współpracy z Nadzorem Inwestorskim, firmą Lafrentz - Polska Sp. z o.o. strony internetowej gdzie sprawdzić można postęp prac, galerię z placu budowy oraz zapoznać się z opisem kontraktu na budowę zachodniej obwodnicy miasta Poznania:

OPIS KONTRAKTU, POSTĘP PRAC I GALERIE Z BUDOWY - strona powstała we współpracy z Nadzorem Inwestorskim

Informacje powiązane:

1.  Otwarcie fragmentu Zachodniej Obwodnicy miasta Poznania.

2. Otwarta zachodnia Obwodnica Poznania. Wkrótce też wschodnia.

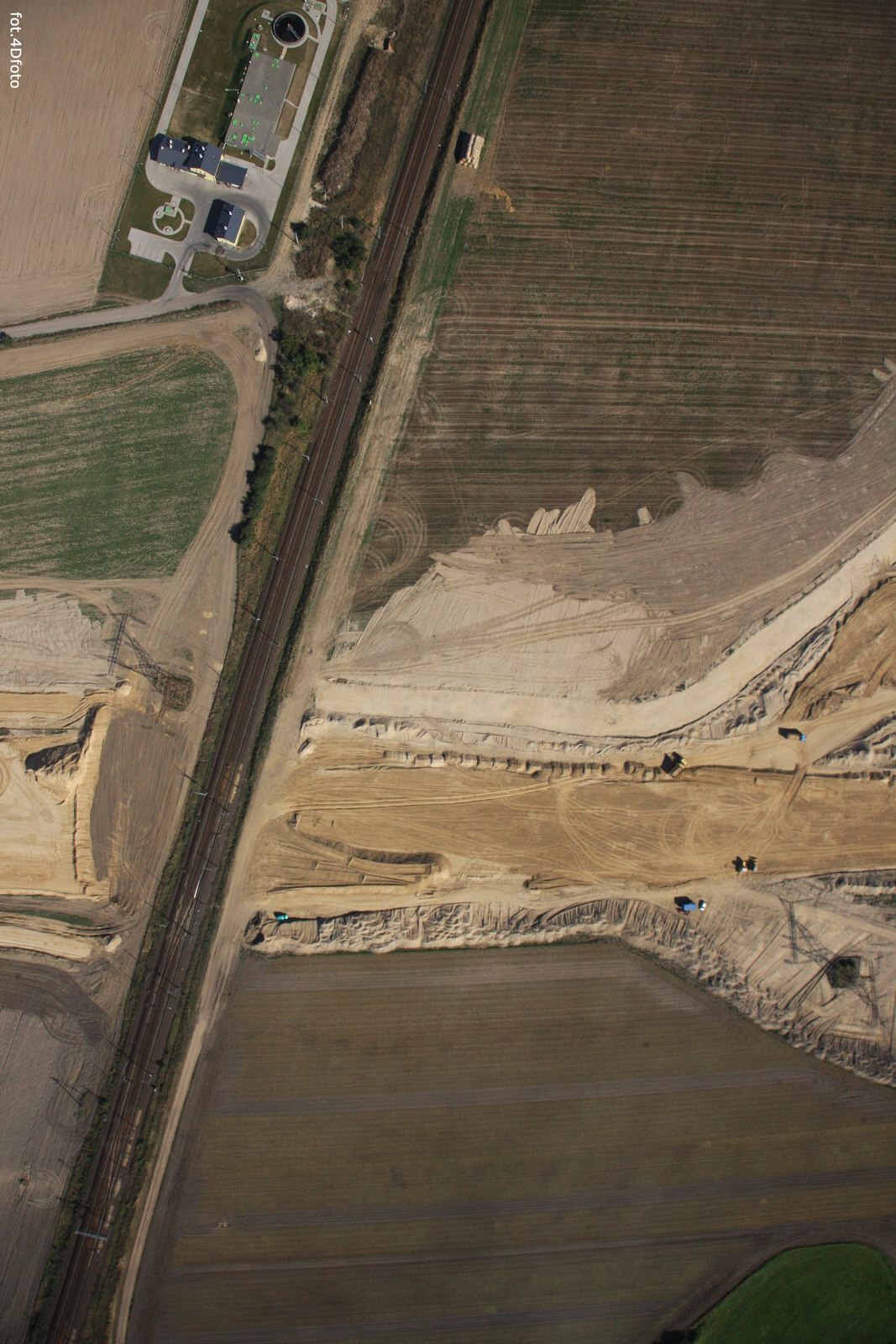

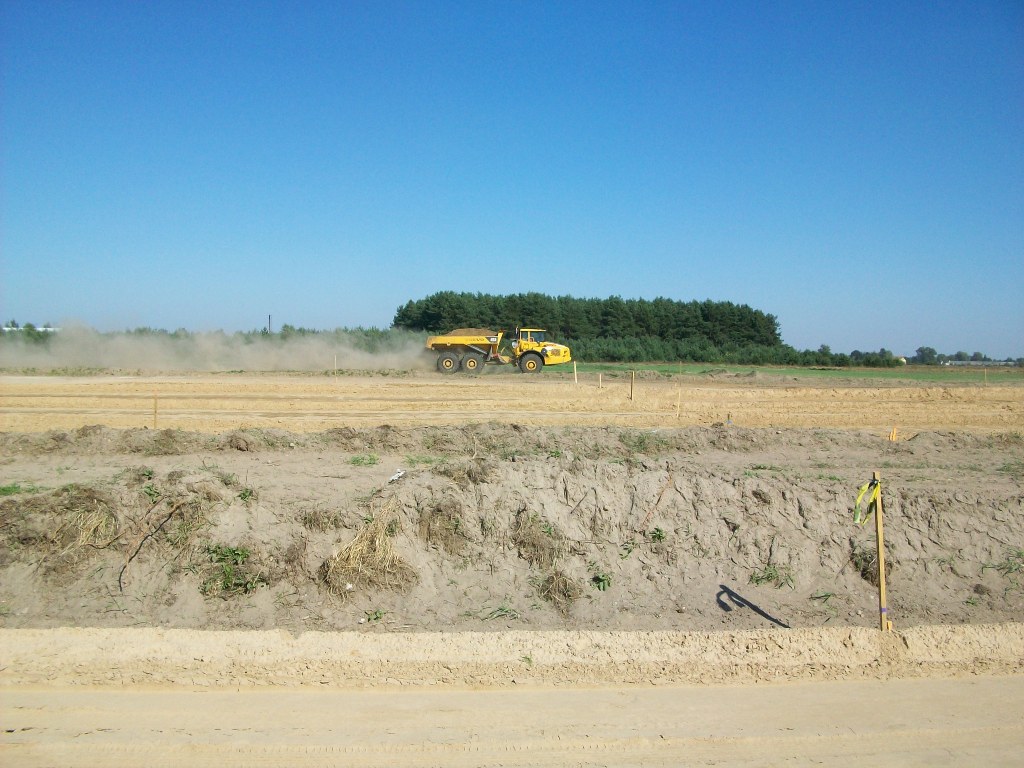

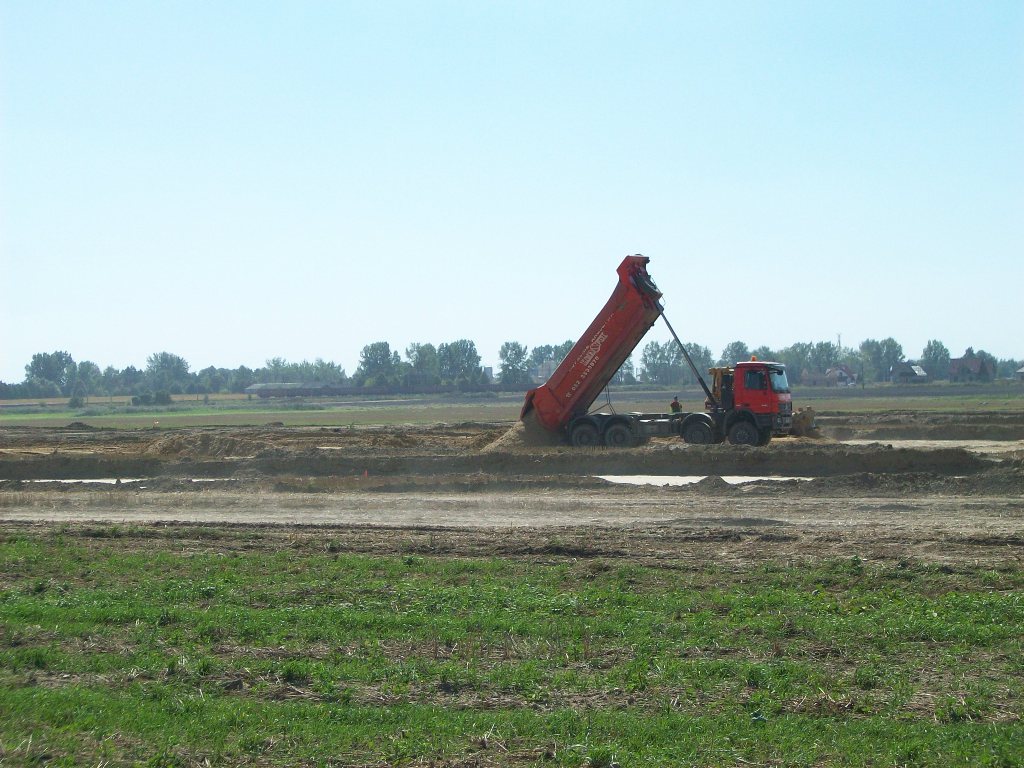

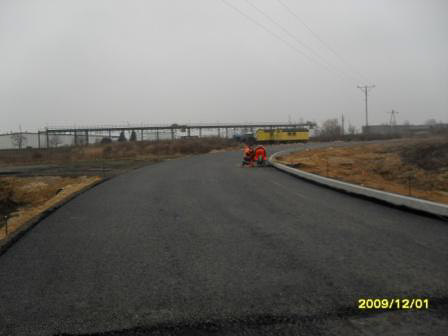

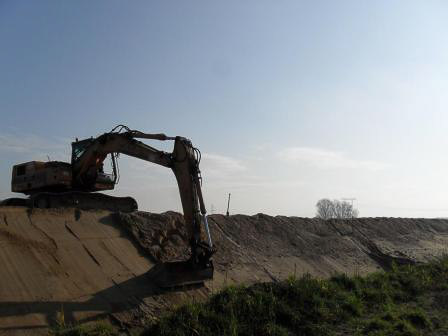

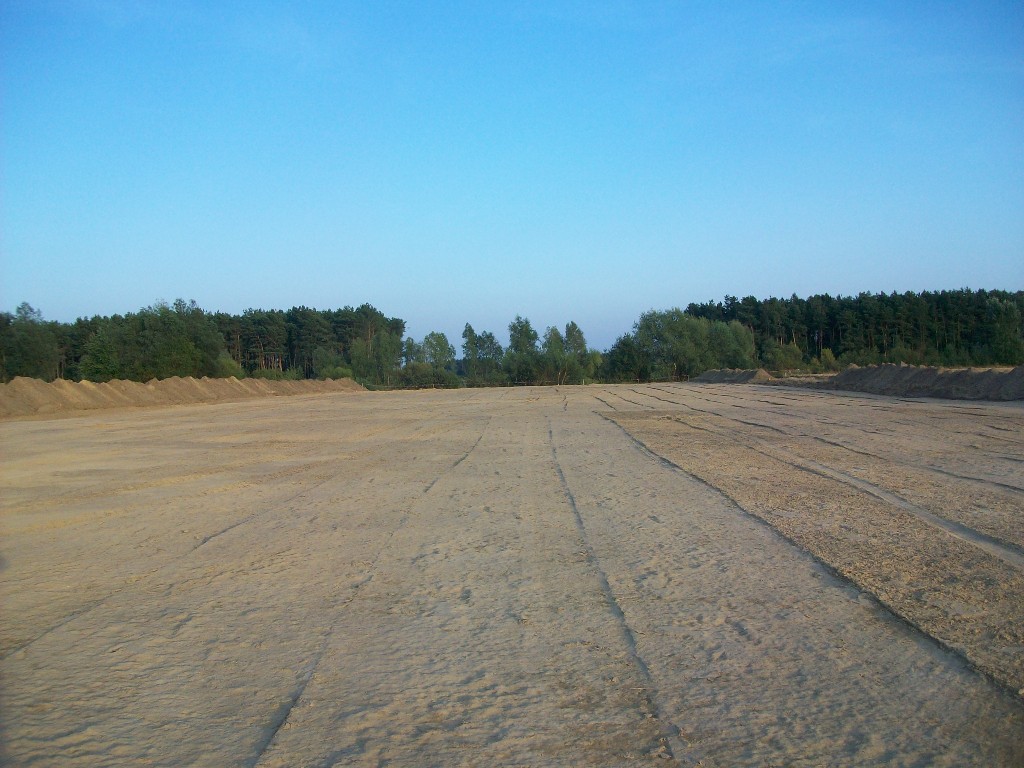

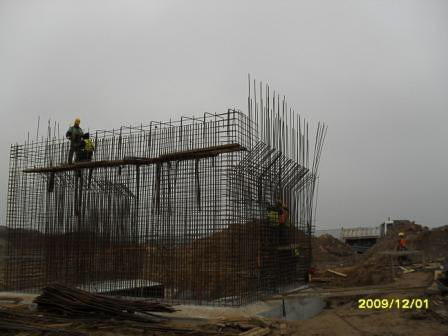

Postęp robót (wrzesień - grudzień 2009):

7de86ed3f67ee20b42e7c6c5fc0f44d2.jpg  227wb50c5q075jxul86i.jpg  361vt58ofywsagv59lmv.jpg

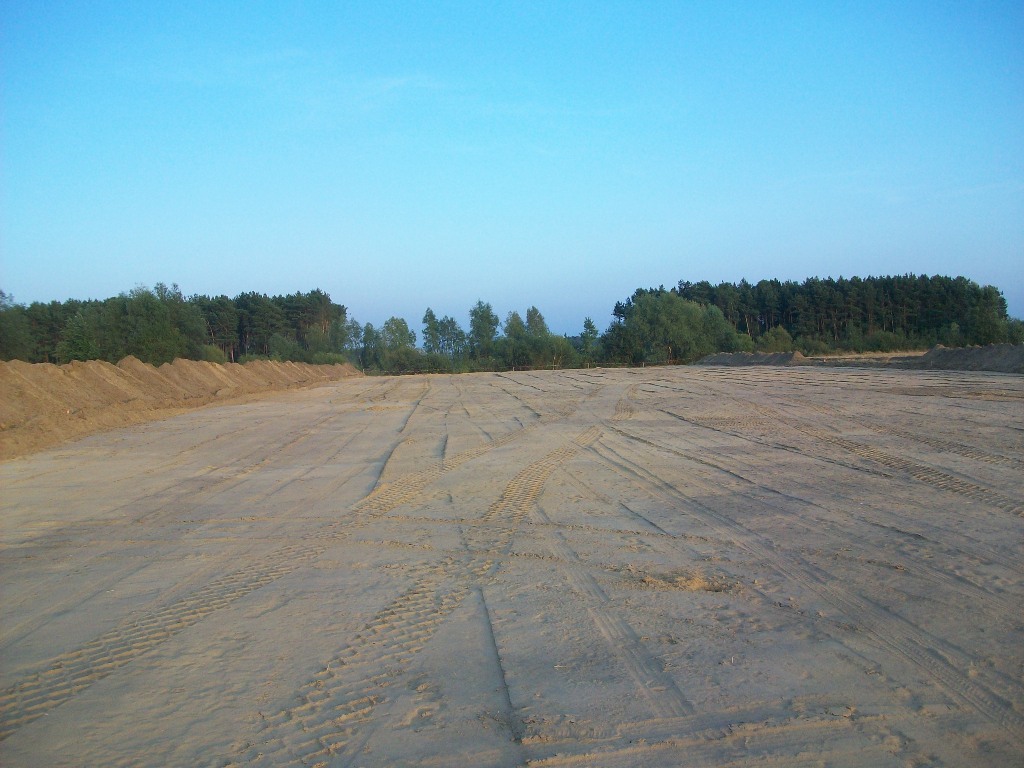

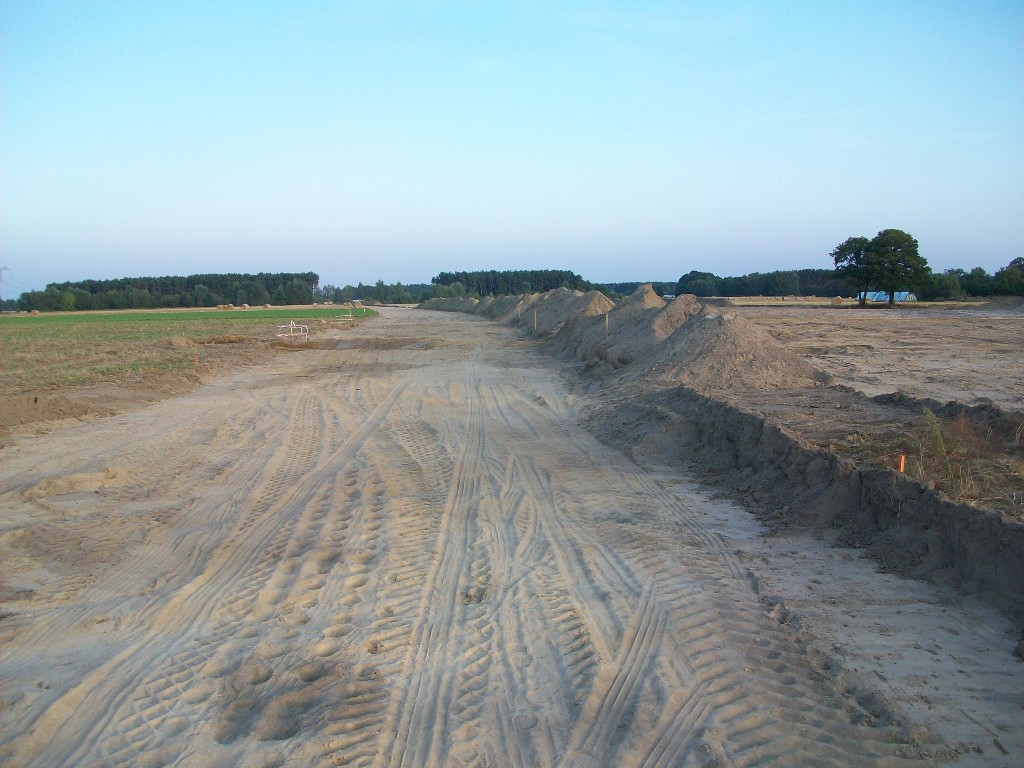

90c857k0ulzip1yrlup.jpg  b20uxmsjj649qf3kd9z.jpg  c0t8sxec5c85nfj5xre3.jpg

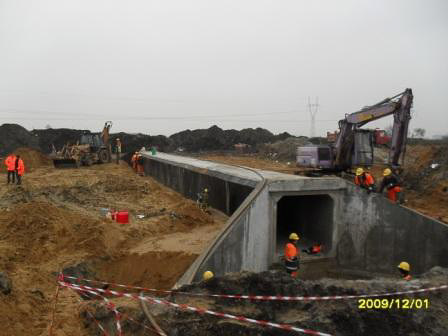

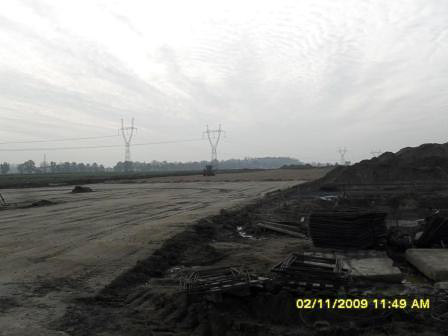

budowa_drogi_poprzecznej_B_1.jpg  S_11_km_13_400_roboty_ziemne.jpg  S_11_km_16_300_budowa_przepustu_skrzynkowego.jpg

S_11_km_18_400_plantowanie_skarp_nasypu.jpg  WD_14_zbrojenie_korpusu_podpory_skrajnej.jpg  WD_18_betonowanie_fundamentu_podpory_po_redniej.jpg

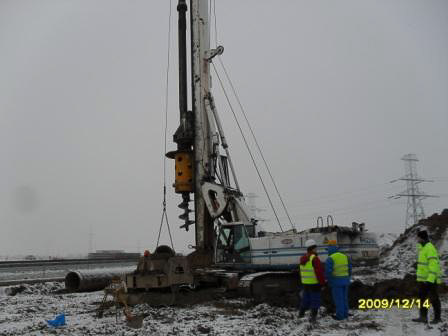

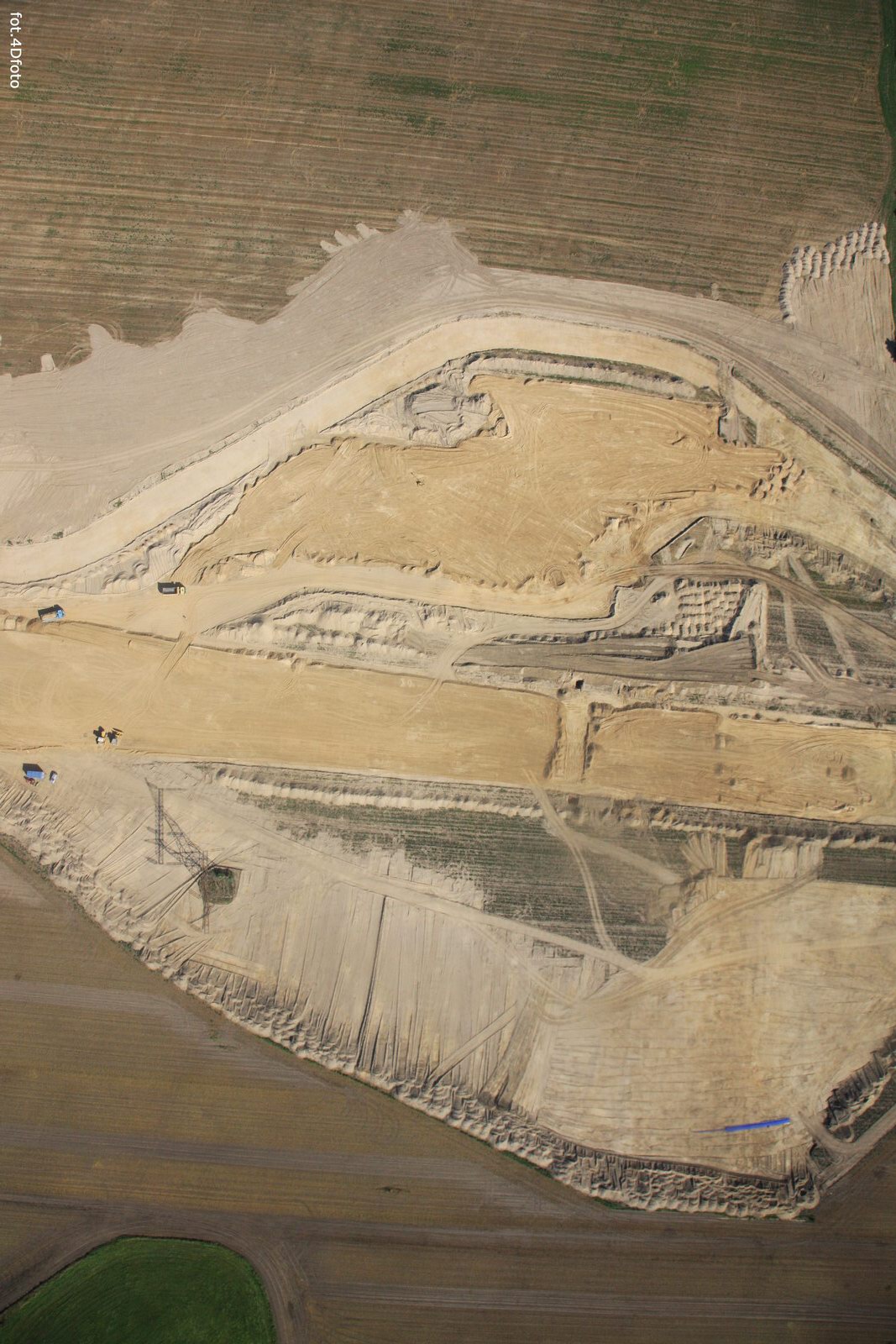

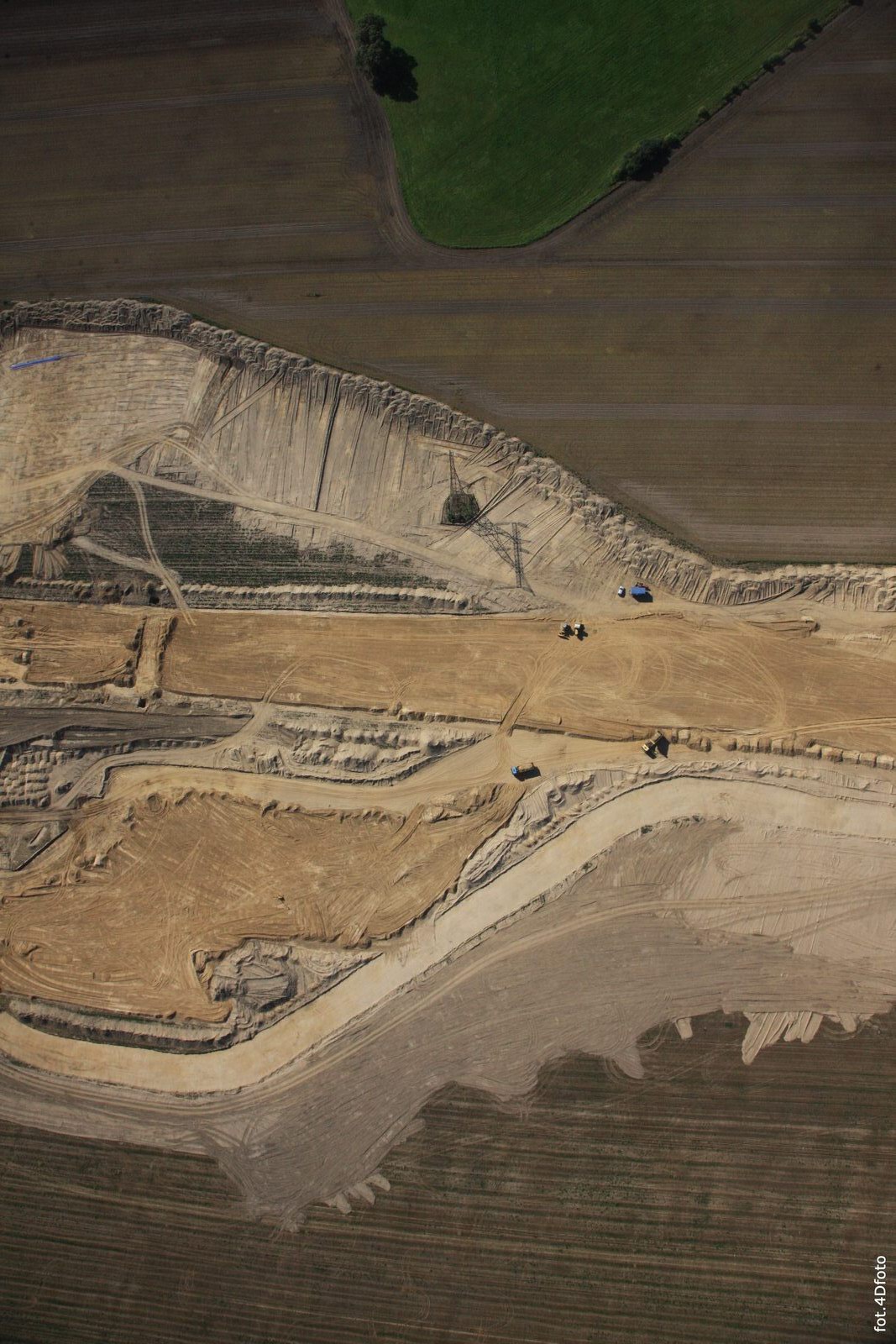

WS_26_roboty_palowe.jpg  06DS1874.JPG  06DS1877.JPG

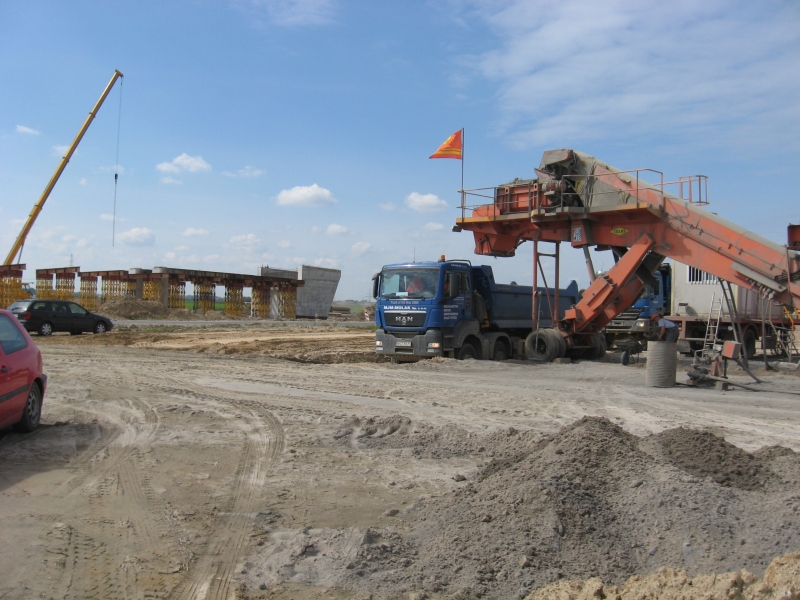

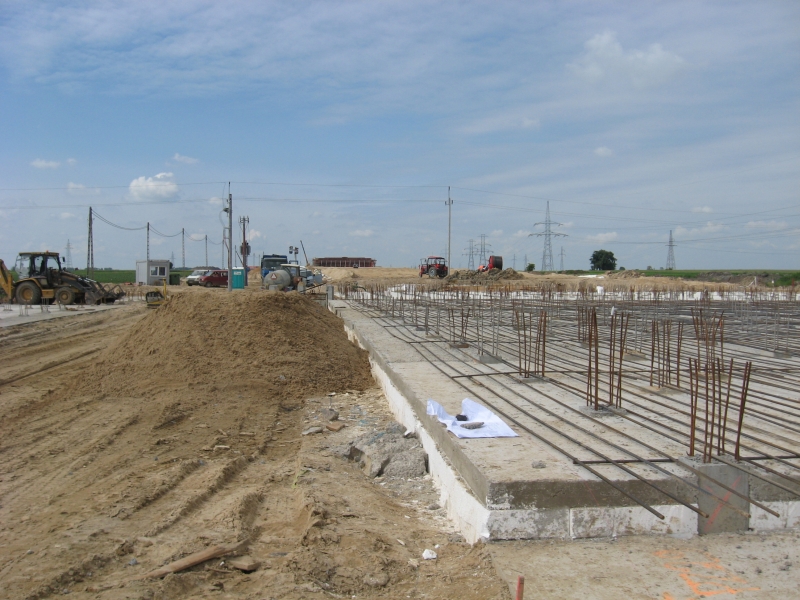

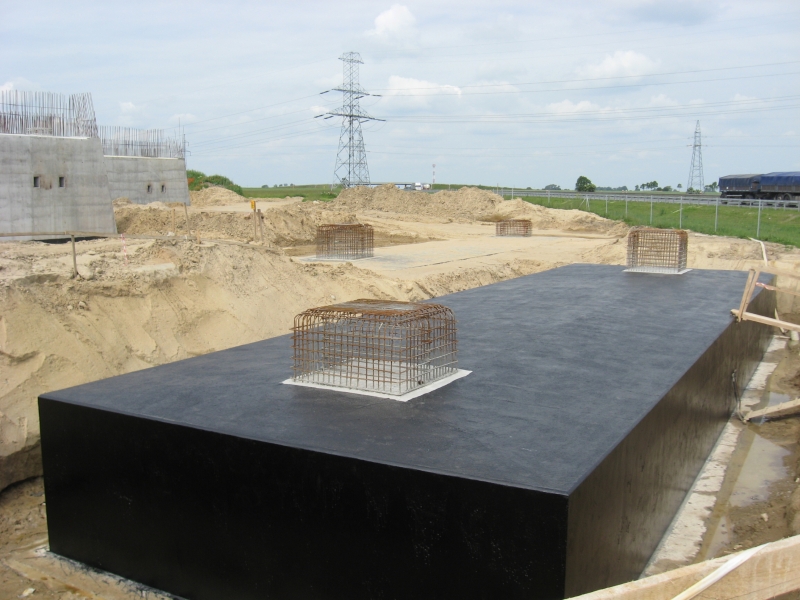

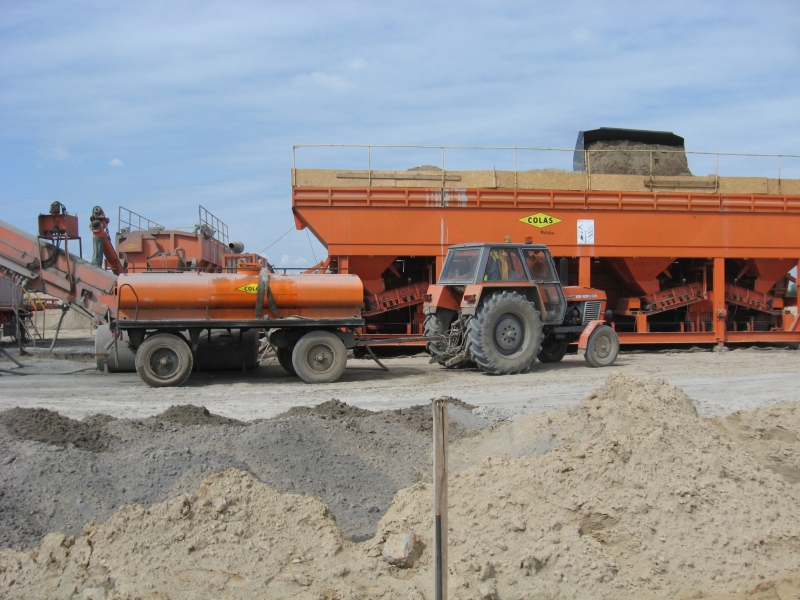

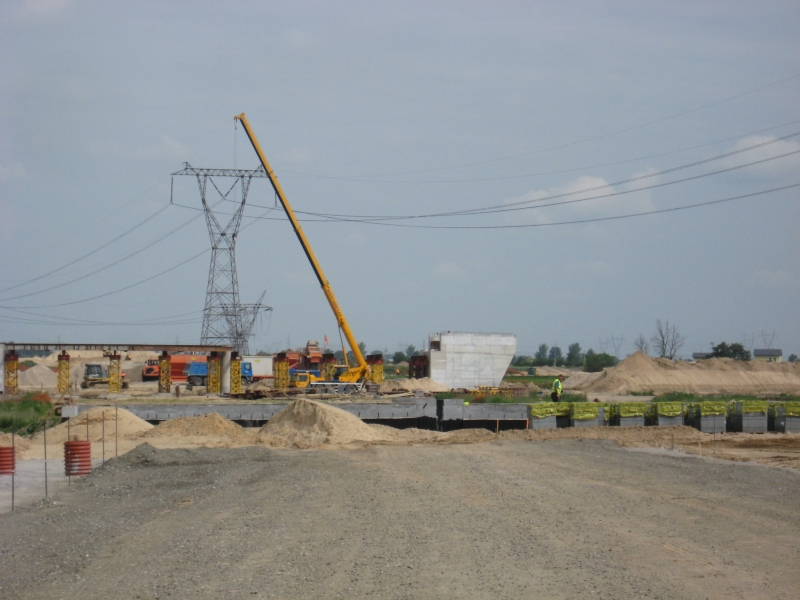

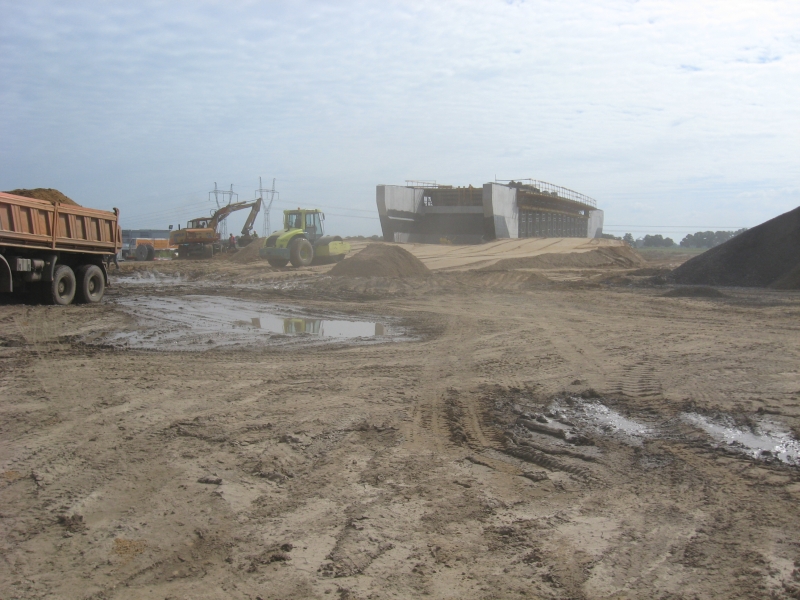

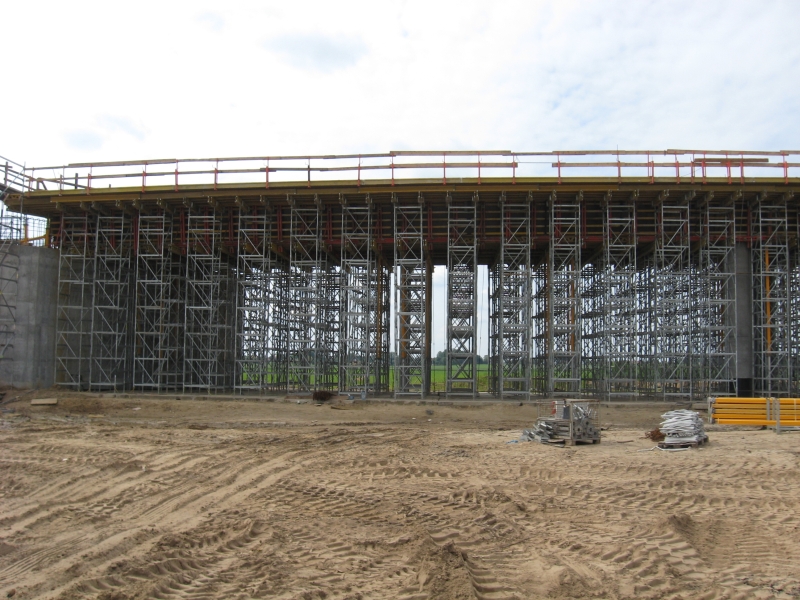

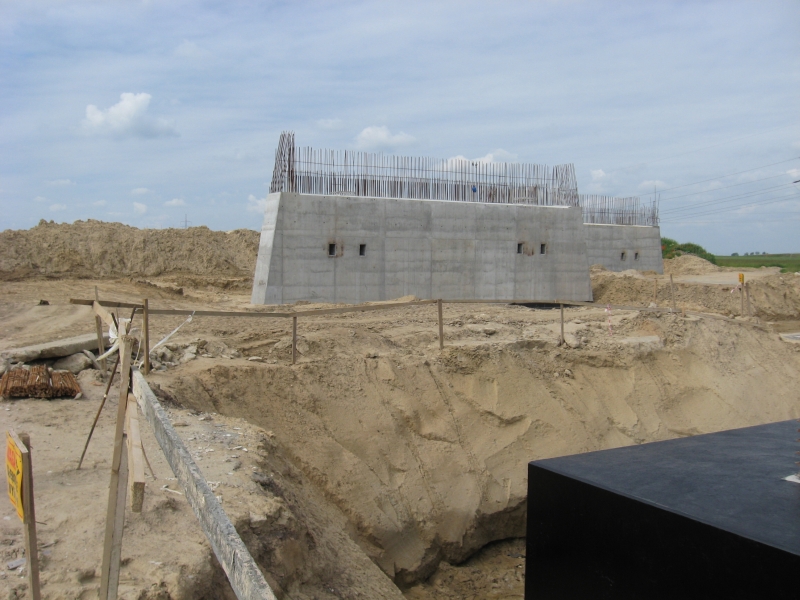

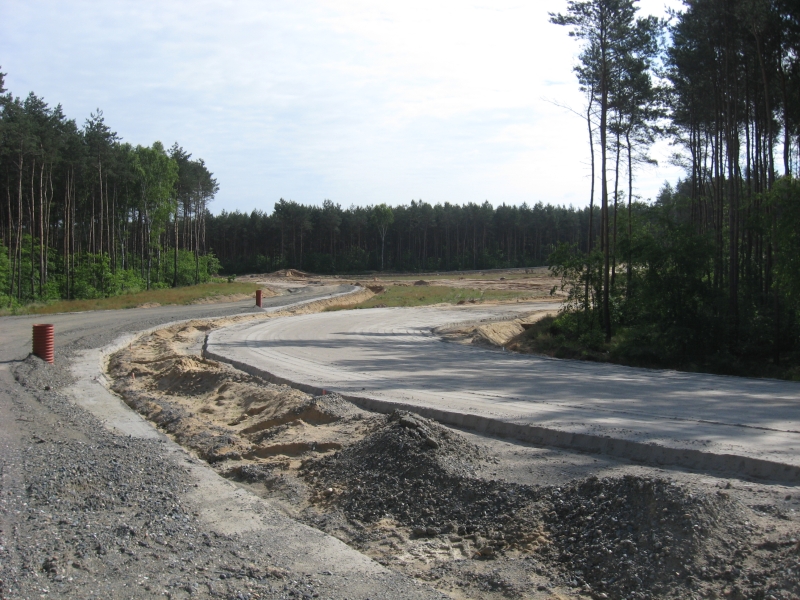

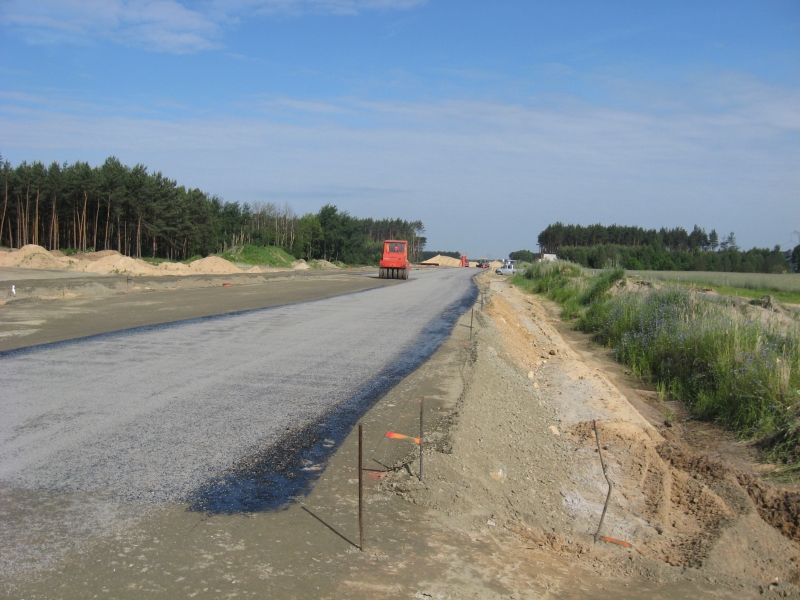

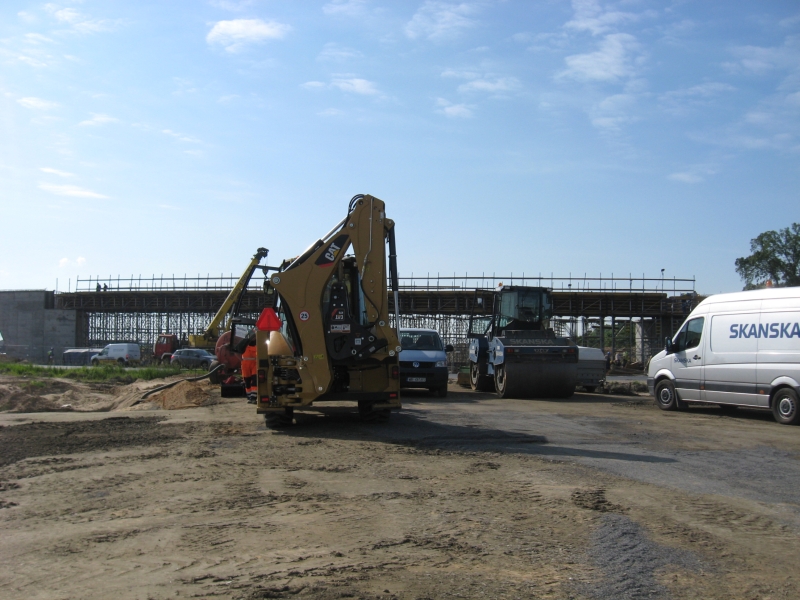

Postęp robót (czerwiec 2010):

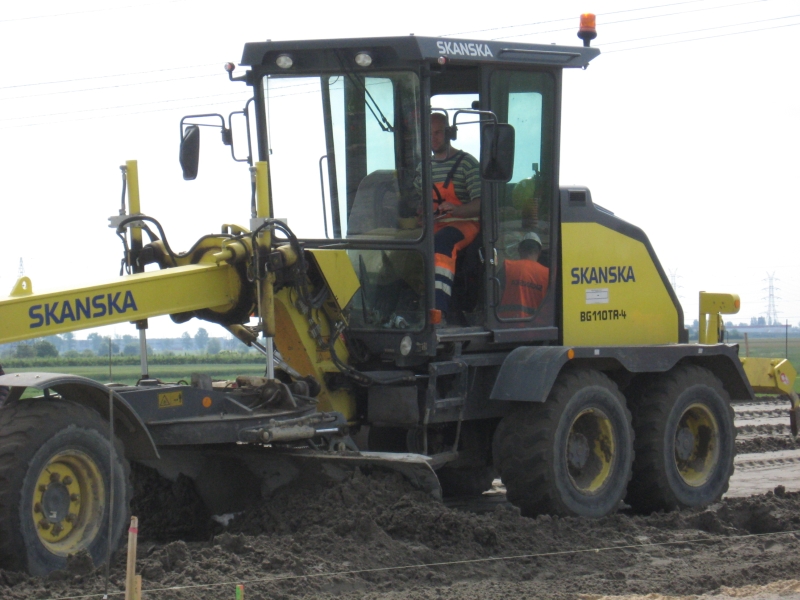

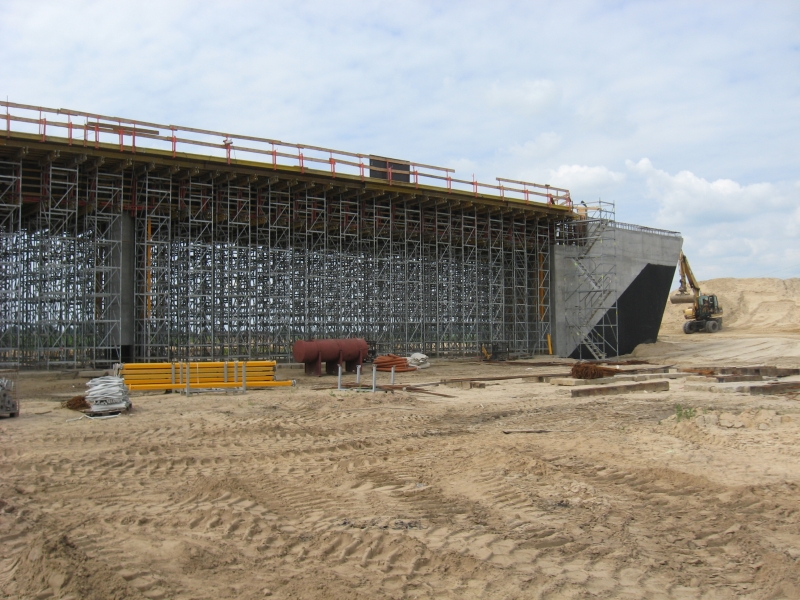

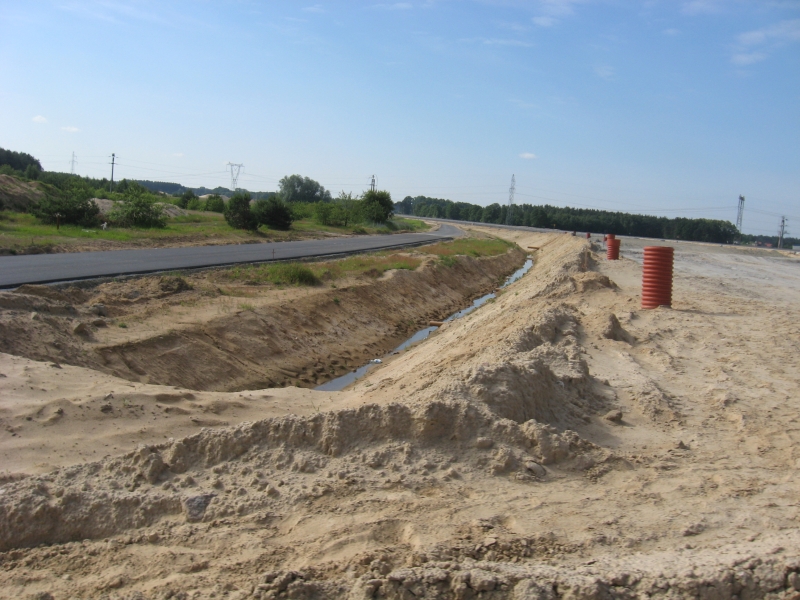

ZOP I 15.06.2010 001.jpg  ZOP I 15.06.2010 002.jpg  ZOP I 15.06.2010 005.jpg

ZOP I 15.06.2010 008.jpg  ZOP I 15.06.2010 009.jpg  ZOP I 15.06.2010 013.jpg

ZOP I 15.06.2010 015.jpg  ZOP I 15.06.2010 016.jpg  ZOP I 15.06.2010 018.jpg

ZOP I 15.06.2010 019.jpg  ZOP I 15.06.2010 022.jpg  ZOP I 15.06.2010 028.jpg

ZOP I 15.06.2010 029.jpg  ZOP I 15.06.2010 036.jpg  ZOP I 15.06.2010 037.jpg

Dalsze galerie:

- postęp prac: listopad 2010 r.

- postęp prac: kwiecień 2011 r.

- postęp prac: czerwiec 2011 r.

- postep prac: sierpień 2011 r.

- postęp prac: wrzesień 2011 r

 - postęp prac: październik 2011 r.

- postęp prac: luty 2012 r.
